II. kerületi építési szabályzat, budai telek | Lipők Zoltán
Tudástár · II. kerület · Telek és szabályzat

Építész a II. kerületben: budai telek, szűk beépítés

Mennyi házat enged egy lejtős, fás budai telek? A kerületi építési szabályzat számai, egy övezeti sor végigszámolva.

Röviden: A II. kerületben azt, hogy mekkora ház épülhet egy telekre, a kerületi építési szabályzat, a 28/2019. (XI. 27.) önkormányzati rendelet és a telek övezeti sora dönti el. Hegyvidéki telken a beépítési mérték mellett a kötelező zöldfelület, a terepalakítás korlátja és a barlangvédelmi zóna szabja meg a valódi mozgásteret.

A II. kerületben egy eladó építési telek kínálati mediánja 1 034 négyzetméter, a négyzetméterár mediánja 205 000 forint. Ez nagyságrendileg 210 millió forint, mielőtt egyetlen vonal elkészülne. Aki ennyit fizet egy budai telekért, valójában nem területet vásárol, hanem egy jogi keretet: azt, hogy a kerületi szabályzat mennyit enged belőle beépíteni, és mennyi földet szabad hozzá megmozdítani.

Ezt a keretet a szerződés aláírása előtt kell kiolvasni, mert utána már csak alkalmazkodni lehet hozzá. Hogy kinek és milyen léptékű házat tervezek a kerületben, azt az építész a II. kerületben oldalon írtam le. Ez a cikk a szabályzatról szól: mit jelentenek a számok egy lejtős, fás budai telken, és hol szűkül össze a beépítés a vártnál jobban.

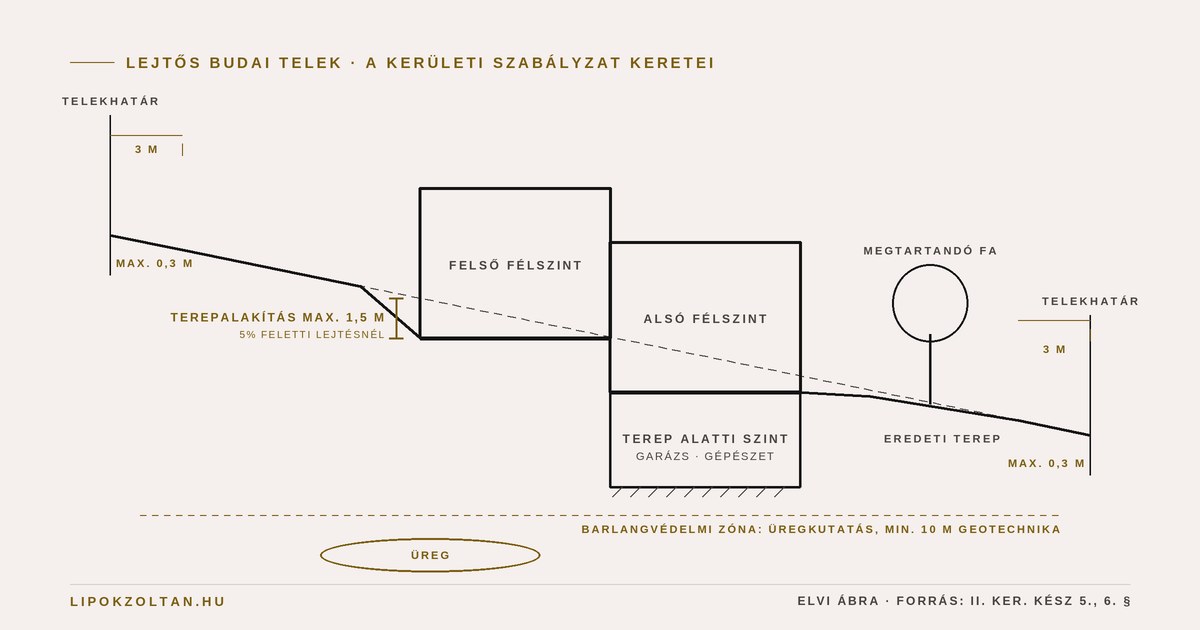

Műszaki vonalrajz: lejtős budai telek elvi metszete a telekhatár menti 0,3 méteres és a telken belüli 1,5 méteres terepalakítási korláttal, a terep alatti beépítéssel és a barlangvédelmi zóna jelzésével
Elvi metszet egy lejtős budai telekről: a telekhatártól 3 méteren belül legfeljebb 0,3 méter, beljebb meredek terepen legfeljebb 1,5 méter szintkülönbség alakítható ki.

Melyik szabály vonatkozik egy II. kerületi telekre?

A kerületben a beépítést a II. kerületi építési szabályzat (KÉSZ) rögzíti: a 28/2019. (XI. 27.) önkormányzati rendelet, amelynek egységes szerkezetű szövege a Nemzeti Jogszabálytárban 2026. július 7-i állapottal érhető el. A szöveg két részből dolgozik. Az általános előírások minden telekre érvényesek, a mellékletek táblázatai pedig övezetenként adják meg a számokat. A telek övezeti jele, például Lke-2, a szabályozási terven olvasható le.

A településképi kézikönyv, a kerület 2017-es arculati kiadványa ehhez képest ajánlás. Leírja a kerület karakterét és a tájkép védelmét, de a beépítés számait nem ez adja. A kettőt nem érdemes összekeverni: a kézikönyv a főépítészi egyeztetésen számít, a KÉSZ már az első tömegvázlatnál.

Mennyit lehet beépíteni egy budai telken? Egy övezeti sor, végigszámolva

A kerületi táblázat egyik hegyvidéki, kertvárosias sora, az Lke-2/AI/SZ-3 jól mutatja, mennyire más egy budai telek, mint egy agglomerációs. A legkisebb kialakítható telek 1 000 m², a kötelező zöldfelület 50 százalék, a beépítési mérték terepszint felett 25, terepszint alatt 40 százalék, az épületmagasság 6 méter. A medián méretű, 1 034 m²-es telekre vetítve ez így néz ki:

Paraméter (Lke-2/AI/SZ-3)Övezeti érték1 034 m²-es telken
Beépítési mérték terepszint felett25%legfeljebb kb. 258 m² épületlábnyom
Beépítési mérték terepszint alatt40%legfeljebb kb. 413 m² terep alatti szint
Legkisebb zöldfelület50%legalább kb. 517 m² kert
Épületmagasság6,0 ma tömeg magasságának kerete

A 258 m² lábnyom tágasnak tűnik. A 6 méteres épületmagasság viszont lejtős terepen a tömegformálás legszorosabb kerete, és ezen dől el, hogy a program egy szinten, fél szintekben vagy a terepbe süllyesztve fér el. A terep alatti 40 százalék adja a mozgásteret: a garázs és a gépészet a föld alá kerülhet, ha a talaj engedi. Ugyanebben a táblázatban egy szomszédos sor, az Lke-2/AI/SZ-2 ugyanúgy 25 százalékot enged, de 9,5 méteres épületmagassággal. Két telek ugyanabban a kerületben, egészen más házzal.

Ez egy példasor, nem általános szabály. A saját telek övezeti sorát mindig a hatályos szövegben kell kikeresni, mert a táblázatot a kerület időről időre módosítja. A hat számot, amelyet egy ilyen sorból ki kell olvasni, a telekvásárlásról és a HÉSZ-ről szóló cikkben részletesen végigvettem.

A lejtő: mennyi földet szabad megmozdítani?

A budai telkek többsége lejt, és itt a KÉSZ általános előírásai szigorúbbak, mint amire egy vevő számít. A szomszédos telekhatártól mért 3 méteres sávban a terep legfeljebb 0,3 méterrel emelhető vagy süllyeszthető. A telek többi részén legfeljebb 5 százalékos eredeti lejtésnél 1,0 méter, meredekebb terepen 1,5 méter a határ. A rézsűnek a telken belül kell megállnia.

Ennek gyakorlati következménye van: a lejtős telken a házat a terephez kell igazítani, nem a terepet a házhoz. Egy sík alaprajzú, egyszintes tömeg egy meredek telken olyan feltöltést vagy bevágást kérne, amelyet a szabályzat nem enged. A félszintes ház és a terepbe forduló garázs ezért nem stílusválasztás, hanem a szabályzat logikája. Ugyanezt a helyzetet egy szentendrei lejtős telek esettanulmányában írtam le részletesen.

A mélyebb munkához adat kell. Felszínmozgás-veszélyes vagy meredek területen az eredeti terep 3,0 méternél mélyebb megbontásához, és az 1,0 méternél nagyobb szintkülönbségű tereprendezéshez geotechnikai adatok szükségesek, és a pince vagy mélygarázs is ehhez kötött. Ezért a Lipők-módszer első két lépése, a geodéziai felmérés és a talajmechanikai vizsgálat budai telken nem előzetes formaság, hanem a tervezés alapja.

Mit jelent a barlangvédelmi zóna a telek alatt?

A barlangvédelmi zóna azt jelenti, hogy a földmunkához és az alapozáshoz a szokásosnál több vizsgálat kell, és a burkolt felület is korlátozott. A II. kerület alatt húzódik a Szemlő-hegyi-barlang mintegy 2,2 kilométernyi feltárt járata és a Szépvölgyi barlangrendszer 28,6 kilométere. A KÉSZ ezért zónákat jelöl ki. Az „A”, „B*” és „B” zónában, ha természetes üreg vagy annak jele kerül elő, földmunkával járó építés csak üregkutatás eredményének ismeretében végezhető. Az „A” és a „B*” zónában épületet vagy terep alatti építményt legalább 10 méter mélységig tartó geotechnikai jelentés alapján lehet elhelyezni.

A zóna a burkolt felületeket is korlátozza. A „B” zónában, ha az övezeti beépítési mérték nem haladja meg a 35 százalékot, a beépített és vízzáróan burkolt felületek együtt legfeljebb a telek 40 százalékát foglalhatják el. Egy hosszú, lejtős kocsibeálló, egy nagy terasz és a medence körüli burkolat így ugyanabból a keretből fogy, mint maga a ház. A kerület kézikönyve azt javasolja, hogy a barlang felszíni védőövezetét a telekvásárlás előtt egyeztesse a Duna-Ipoly Nemzeti Park Igazgatósággal. Ezt én is az előkészítés első hetére teszem.

Kivágható-e egy idős fa a budai telken?

Nem, ha a szabályozási terv megtartandónak jelöli. A kerület villanegyedeinek hangulatát az ősfás kertek adják, és a szabályzat ezt számokkal is védi: ahol a szabályozási terv megtartandó fát vagy facsoportot jelöl, az épületet úgy kell elhelyezni, hogy azt ne kelljen kivágni. Az alapszintű növénytelepítés mértéke minden megkezdett 100 m² zöldfelületre legalább egy fa és negyven cserje.

Egy idős tölgy a telek közepén ezért nem akadály, hanem adottság, amelyet a koncepció első vázlatán kell elhelyezni. Ugyanez igaz a fényre. A kézikönyv szerint a budai völgyekben téli reggeleken akár 10 °C-kal hidegebb lehet, mint a magasabb pontokon. Egy északi lejtőn, fák alatt a nappali tájolása és a benapozás ezért hamarabb dönt, mint a homlokzat anyaga.

Hol dől el mindez a tervezésben?

A fenti kérdések a Lipők-módszer első fázisában dőlnek el, az első fejezet hat lépésében: geodézia, talajmechanika, közművek, benapozás, építési jogi keretek és helyszínadaptáció. A teljes folyamat 5 fázisból, 8 fejezetből és 50 lépésből áll, és ebből az első hat dönti el, hogy a telekre megtervezhető-e az a ház, amelyet a család elképzelt. Erről a Lipők-módszer 50 lépéséről szóló cikkben írtam bővebben.

A főépítészi egyeztetésre, a 14. lépésre személyesen megyek el. A kerületi szabályzat számai nem alkudhatók, de az, hogy egy tömeg hogyan illeszkedik a tájképbe és az utcaképbe, már egyeztetés kérdése. Az agglomerációs településeken más a rendszer: ott a HÉSZ és a településképi rendelet két külön rendelet, ahogy Gödöllő és Telki példáján is látszik.

Egy korlátot ki kell mondanom: a II. kerületben megvalósult házam még nincs. A kerület szabályzatát ugyanúgy olvasom, mint bármely más település HÉSZ-ét, és a lejtős telkek tervezésének tapasztalatát Szentendréről hozom. A kiviteli tervezés díja 35–45 000 Ft/m², ebben benne van az építészet, a statika, a gépészet, a villamos terv, az energetika és a költségvetés. Az árazás négyzetméter-alapú.

Egy budai telken a ház mérete ritkán a beépítési mértéken múlik. Sokkal inkább azon, mennyi földet szabad megmozdítani, és mit rejt a talaj.

Források: Budapest Főváros II. Kerületi Önkormányzat 28/2019. (XI. 27.) önkormányzati rendelete a kerület építési szabályzatáról, egységes szerkezetben 2026. 07. 07. (njt.jog.gov.hu), 2., 4., 5., 6., 19., 20. és 27. §; az Lke-2 övezeti sorok a rendelet 2024-es módosítási anyagában közölt táblázatból (masodikkerulet.hu); a II. kerület Településképi Arculati Kézikönyve (2017); telekárak: ingatlantajolo.hu kínálati medián, 2026. 08. 11. Konkrét telekre mindig a hatályos szöveg és a szabályozási terv az irányadó.

Budai telket néz, vagy már meg is vette? Tizenöt perc telefonon, és megmondom, mely számokat kell a kerületi szabályzatból a telekére kiolvasni, mielőtt a tervezés elindul. Ha előbb olvasna: a Lipők-módszer 50 lépése az előkészítés hat lépését is végigveszi.

15 perc telefon   A Lipők-módszer, 50 lépés

150 millió forint feletti projektekhez dolgozom.

GYIK – II. kerület, budai telek

Gyakori kérdések

Melyik rendelet szabályozza a beépítést a II. kerületben?
A II. kerületben a beépítést a kerületi építési szabályzat, a 28/2019. (XI. 27.) önkormányzati rendelet szabályozza. Az általános előírások minden telekre érvényesek, a mellékletek táblázatai pedig övezetenként adják meg a legkisebb telekméretet, a beépítési mértéket, a zöldfelületet és az épületmagasságot. A telek övezeti jelét a szabályozási terv mutatja.
Mennyit lehet beépíteni egy 1000 m²-es budai telken?
Az övezettől függ. Egy hegyvidéki kertvárosias övezetben, például az Lke-2/AI/SZ-3 sorban a beépítési mérték terepszint felett 25, terepszint alatt 40 százalék, a zöldfelület legalább 50 százalék, az épületmagasság 6 méter. Egy 1 000 m²-es telken ez legfeljebb 250 m² épületlábnyomot és legalább 500 m² kertet jelent. A saját telek sorát mindig a hatályos szövegben kell kikeresni.
Mennyi terepet lehet feltölteni vagy bevágni egy lejtős II. kerületi telken?
A kerületi szabályzat szerint a szomszédos telekhatártól mért 3 méteres sávban legfeljebb 0,3 méter szintkülönbség alakítható ki. A telek többi részén legfeljebb 5 százalékos eredeti lejtésnél 1,0 méter, meredekebb terepen 1,5 méter a határ. A 3 méternél mélyebb terepmegbontáshoz, a pincéhez és a mélygarázshoz geotechnikai adatok kellenek.
Mit jelent a barlangvédelmi zóna egy II. kerületi telken?
A kerület alatt barlangrendszerek húzódnak, ezért a szabályzat „A”, „B*” és „B” zónákat jelöl ki. Ha üreg vagy annak jele kerül elő, földmunka csak üregkutatás után végezhető, az „A” és „B*” zónában pedig legalább 10 méter mélységig tartó geotechnikai jelentés kell. A zóna a burkolt felületek arányát is korlátozza, ezért a telekvásárlás előtt érdemes tisztázni.
Ki a felelős, ha a kivitelező hibázik?
A kivitelezési hibáért elsősorban a kivitelező felel: a szerződés és a Ptk. szerint kijavítással tartozik, új lakóépületre pedig 3 év kötelező jótállás vonatkozik. A helyszínen a felelős műszaki vezető felel a szakszerű kivitelezésért. A műszaki ellenőr az építtető oldalán dolgozik: időben észreveszi és dokumentálja a hibát, mielőtt egy szerkezet eltakarja, de a kivitelező felelősségét nem veszi át.
50LÉPÉS
LIPŐK-MODELL
Lipők-módszertan · 8 fejezet
A Lipők-módszer
50 lépés, ami kontroll alatt tartja az építkezést.
Letölthető szakmai módszertan

A Lipők-módszer – 50 lépés a kontrollált építkezéshez

8 fejezet az előkészítéstől az átadásig – 50 konkrét lépés, ami végig kontroll alatt tartja az építkezést. Adja meg a nevét és az e-mail-címét, és azonnal küldöm.

  • 8 fejezet: előkészítéstől az engedélyeztetésen át az átadásig
  • 50 konkrét lépés a folyamat és a költség kontrolljához
